Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 在微軟Project軟件中有處理加班工時的功能,但是我在系統課程中沒有講,為什么呢?就像Project軟件中的【進度線】功能,這個功能還不夠完善,所以暫時不建議大家使用。加班工時這個問題也是如此,總體上說,Project軟件設計了加班工時這個功能,但是目前還不夠完美,今天就給大家系統地講一下它應該怎么用,還存在哪些問題。 首先,我澄清一個概念,Project軟件中講的“加班工時”指的是日歷中工作時間內的加班工時,比如你用的是“標準”日歷,星期一到星期五上班,星期六星期日是不上班的。軟件中的加班工時指的是星期一到星期五的“加班”,而不是周六周日的加班。周六周日的所謂“加班”應該通過項目日歷或者任務日歷來體現。我希望大家在閱讀后面的內容前,先理清這個概念。 我們創建一個簡單的項目舉個例子,采用“標準”日歷,只創建一個任務A,工期為10天,如圖1所示。 ![]() 圖1 所謂加班工時,既然是“工時”,肯定是和資源有關的,接下來我們?cè)凇举Y源工作表】視圖中創建一個工時類資源,比如叫做“項目經理”,標準費率假如是100元,加班費率假如是150元,如圖2所示。 (如果沒有加過班,可能你是一個假的項目經理~~~加班還想要加班費?說明你是一個有想法的項目經理~~~) ![]() 圖2 然后我們將“項目經理”這個資源分配給任務A,我們可以在【任務分配狀況】視圖中操作,盡管分配資源在很多視圖都可以操作,但是接下來的很多操作都需要在【任務分配狀況】視圖中進行了 。 在分配資源之前,需要提醒大家,如果我們需要用到工時的話,先把任務類型改成固定工期。如果用默認的固定單位,那么你一旦調整工時數量,工期就隨之變化,整個計劃就全亂了。使用固定工期的好處是,調整工時數量后,工期的變化可以由我們自己來把握和手動調整。 如圖3所示,默認任務每天使用8個小時的項目經理,工期為10天,總工時為80小時,總成本為8000元。 ![]() 圖3 默認分配的工時都是“正常工時”,跟加班工時沒有關系,所以計算成本時使用的是標準費率,跟加班費率沒關系。我們?cè)诠ぷ鞅韰^(qū)域插入列【加班工時】和【正常工時】,如圖4所示,就會發現這80個小時都是正常工時。【工時】=【正常工時】+【加班工時】 ![]() 圖4 舉個例子,項目經理由于任務A加班了5個小時,我們?cè)陧?xiàng)目經理這個資源的【加班工時】單元格中輸入5,如圖5所示。此時我們發現總【工時】沒變,還是80小時,由于輸入了加班工時5,軟件自動把正常工時減掉了5個小時,這個設計是非常別扭的。本來加班工時就是額外處理的,當我們輸入加班工時后,軟件應該用原來的正常工時再加上新輸入的加班工時,最后增加總工時數量,這樣從邏輯和軟件操作上都更容易理解一些,但是目前軟件的設計有點反人類,這就是我不建議大家使用這個加班工時的原因之一。 ![]() 圖5 然后,我們?cè)偈謩?dòng)將【正常工時】從圖5中的75改成80,如圖6所示,這樣總工時就變成85了。 ![]() 圖6 我們?cè)谌蝿?wù)分配狀況視圖右側的表格區域鼠標右鍵選擇【詳細樣式】,如圖7所示。 ![]() 圖7 在彈出的【詳細樣式】窗口中,在【可用域】中分別找到加班工時和正常工時,點擊中間的【顯示】按鈕,就會添加到右側的【顯示這些域】中,如圖8所示,然后點擊【確定】按鈕。

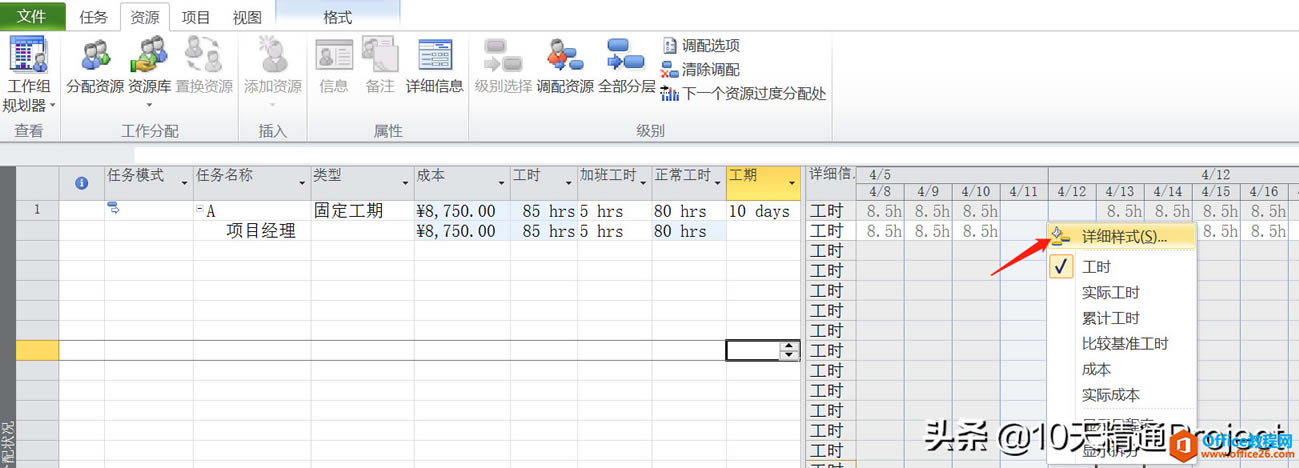

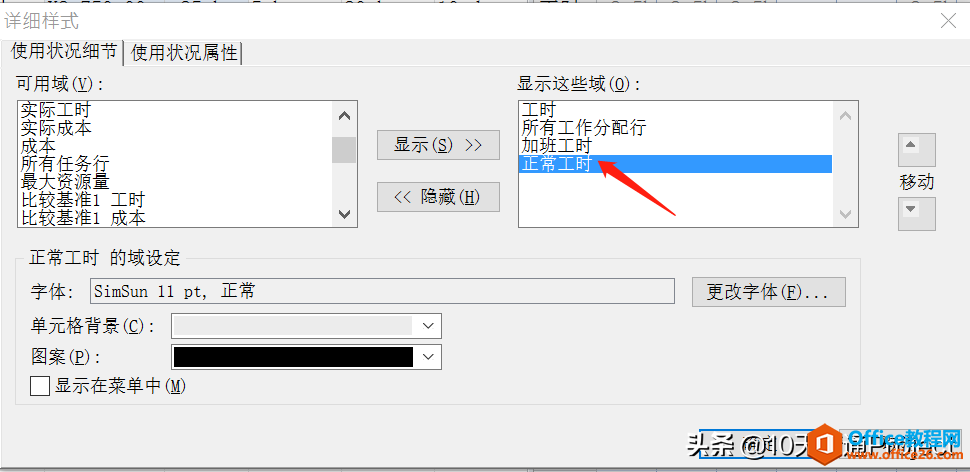

圖8 如圖9所示,此時在任務分配狀況視圖右側的表格中顯示了【工時】【加班工時】【正常工時】三行,從這里也能看出來,工時=加班工時+正常工時。 ![]() 圖9 需要注意的是,在右側的表格中,我們可以修改【正常工時】在每一天的具體數值,但是對于【加班工時】卻無法修改每一天的數值。當我們?cè)谧髠?cè)工作表區域的【加班工時】列中輸入了5以后,它會自動平均分布到右側表格中工期每一天的加班工時中,在右側表格中,每天的【加班工時】是無法編輯修改的。而一般情況下,我們真要想在計劃中體現加班工時的話,我們通常想看到到底是哪一天加班了,但是在Project軟件中無法將加班工時具體分配到某一天,只能添加某個任務總的加班工時數,這是Project軟件中加班工時功能不完善的一個例子。 我們回到任務分配狀況視圖左側的工作表區域,如圖9所示,我們看到任務A的總成本是8750,它是由于工時類資源“項目經理”所產生的,正常工時80小時,標準費率是100,正常工時的成本為8000元;加班工時為5,加班費率為150,加班成本為750。兩者相加就是總成本,8000+750=8750。 我們可以在工作表中插入列【加班成本】,如圖10所示,但是在Project軟件中卻沒有【正常工時成本】這個類似的列,這又是Project軟件中加班工時功能不完善的一個例子。 ![]() 圖10 剛才講的都是制定計劃,在更新計劃時,我們可以在Project軟件中更新【實際工時】,但是在用實際工時這個功能時,卻不能區分正常工時和加班工時了。正常情況下,既然在當前計劃中,能夠區分【加班工時】和【正常工時】,那么在更新計劃時用到實際工時的時候,也應該區分【實際加班工時】和【實際正常工時】,然后在軟件中沒有這兩列,只有一個【實際工時】,這又是Project軟件中加班工時功能不完善的一個例子。當我們?cè)凇緦?shí)際工時】列中輸入10以后,如圖11所示,軟件實際上更新的是正常工時,而不是加班工時。 ![]() 圖11 談到成本時,軟件中沒有【實際加班工時】這一列,也無法在右側的表格中輸入實際加班工時,但是卻有一列【實際加班成本】,如圖12所示,這就比較滑稽了,這也是Project軟件中加班工時功能不完善的一個例子。雖然有【實際加班成本】這一列卻不能用,但卻沒有【實際正常成本】這一列,也是一個設計缺陷。 ![]() 圖12 綜上,目前版本的Project 軟件中關于加班工時的功能仍需要進一步完善。當然這個功能可能在實際工作中用的也不多,注意,實際工作中加班多,不見得一定要體現在項目計劃中,這是兩個概念。在實際項目管理工作中,真正能管理成本或者對項目利潤負責的項目經理目前都不多,更不要說在項目計劃中體現加班工時與加班成本了。而且通常意義上,在核算項目成本時,大多數企業實踐中,也只考慮工時,而極少考慮加班工時。因?yàn)轫?xiàng)目成本核算中,實際上員工的工時成本只是一個機會成本或者計提成本的概念,因?yàn)椴还苡袥](méi)有項目,實際上公司都會正常發工資,所以在核算項目工時的時候,也就沒有必要再區分加班工時與正常工時了。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
溫馨提示:喜歡本站的話,請收藏一下本站!
